१९ बैशाख,दमौली (तनहुँ)। तनहुँमा निर्माणाधीन १४० मेगावाट क्षमताको तनहुँ जलविद्युत् आयोजनामा हालसम्म ७५ प्रतिशत भन्दा बढि निर्माण प्रगति भएको छ ।
ऋषिङ गाउँपालिका–१ झापुटारमा निर्माणाधीन आयोजनाको तीन वटै ‘प्याकेज’मा काममा ७५ प्रतिशत प्रगति भएको आयोजनाले जनाएको छ ।
आयोजनाको प्याकेज १ अन्तर्गत बाँधलगायत संरचना (हेडवक्र्स), प्याकेज २ अन्तर्गत मुख्य सुरुङ, विद्युत्गृह तथा सम्बन्धित उपकरणहरू र प्याकेज ३ अन्तर्गत दमौली भरतपुर २२० केभी प्रसारण लाइनको काम भइरहेको आयोजना प्रमुख श्यामजी भण्डारीले जानकारी दिनुभयो ।
प्याकेज १ अन्तर्गत बाँधलगायत संरचनाको काम सोङ्दा कालिका जेभीले गरिरहेको छ । यो प्याकेजमा ५७ प्रतिशत प्रगति भएको भण्डारीले बताउनुभयो ।

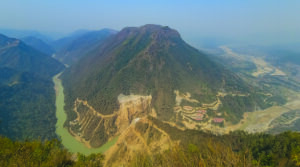

मुख्य बाँध निर्माणका लागि डाँडा कटान, पहुँच सडक, सेती नदीको धार फर्काउन आवश्यक अस्थायी बाँध, दुईवटा ‘डाइभर्सन’ सुरुङलगायत संरचनाको निर्माण सकिएको छ ।
मुख्य बाँध निर्माणका लागि सेती नदीलाई विसं २०८० कात्तिक २० गते पथान्तरण गरिएको थियो । विसं २०८१ जेठमा मुख्य बाँधको माथिल्लो र तल्लो तटीय क्षेत्रमा अस्थायी बाँध निर्माण सकिएको जनाइएको छ ।

उक्त कार्य सम्पन्न भएसँगै मुख्य बाँधको ‘कङ्क्रिटिङ’ तथा सम्बन्धित ग्राउटिङ कार्य सुरु गर्न आवश्यक पूर्वाधार तयार भएको छ ।
प्याकेज २ अन्तर्गत विद्युत्गृह तथा सम्बन्धित उपकरणको काम सिनो हाइड्रो कर्पोरेसन चीनले गरिरहेको छ । यस अवधिसम्म भूमिगत संरचनाहरू निर्माणका लागि खन्ने कार्य सम्पन्न गरी अधिकांश संरचनाको सिभिल निर्माण सम्पन्न भएको भण्डारीले बताउनुभयो ।
विद्युत्गृह, केवल सुरुङ, सर्च ट्याङ्क, टेलरेसलगायत संरचनाहरूको मुख्य कङ्क्रिटिङ कार्य सम्पन्न भएको यस प्याकेजको प्रगति ७६ प्रतिशत रहेको भण्डारीले बताउनुभयो ।
भण्डारीका अनुसार जलाशयको पानीलाई विद्युत्गृहतर्फ लैजान प्रयोग हुने मुख्य सुरुङको कङ्क्रिट लाइनिङ कार्य भइरहेको छ । कुल १४१८.७५ मिटर कङ्क्रिट लाइनिङ गर्नुपर्नेमा हालसम्म १४०७.७५ मिटर सम्पन्न भएका छ ।
प्याकेज ३ प्रसारण लाइनअन्तर्गत केइसी इन्टरनेसनल लिमिटेड भारतले दमौली भरतपुर २२० केभी ३३ किलोमिटर प्रसारण लाइनमा पर्ने ९४ वटा टावरमध्ये ७८ वटा टावरको जग हाल्ने काम सम्पन्न गरेको छ ।
यस प्याकेजको प्रगति ७७ प्रतिशत रहेको छ । प्रसारण लाइनको मार्गाधिकारमा पर्ने राष्ट्रिय वनका रहेका रूखबिरुवा हटाउन सम्बन्धित डिभिजन वन कार्यालयसँगको समन्वयमा छपान कार्य सुरु भएको छ ।
कम्पनीको पुँजी संरचना तथा वित्तीय व्यवस्थापन आयोजनाको कुल लागत (प्रसारण लाइन, ग्रामीण विद्युतीकरण तथा निर्माण अवधिको ब्याज समेत) ५० करोड ५० लाख अमेरिकी डलर रहेकाे छ ।
त्यसका लागि एडिबीले १५ करोड, जापान अन्तरराष्ट्रिय सहयोग नियोग (जाइका)ले १८ करोड ४० लाख, युरोपियन लगानी बैङ्कले आठ करोड ५० लाख र नेपाल सरकार/नेपाल विद्युत् प्राधिकरणले ८ करोड ६० लाख डलर व्यहोर्ने गरी वित्तीय व्यवस्थापन गरिएको छ ।
